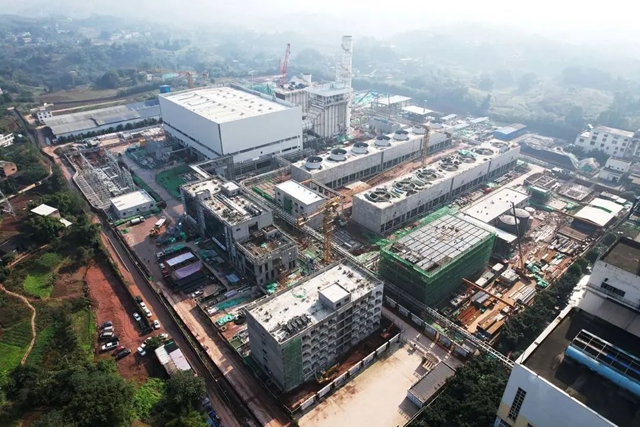

近日,记者从川投(泸州)燃气发电有限公司获悉,川投泸州天然气发电项目目前正在进行设备安装,整体进度稳步向前。
“1号机组燃机复装已完成,余热锅炉管道安装接近尾声,汽轮机和燃机附属油、水、汽管道等正在加紧安装;2号机组余热锅炉模块和汽包吊装已完成,厂用电受电前准备工作基本就绪,各系统调试、安装工作有序开展。” 川投泸州天然气发电项目现场负责人李阳介绍,项目建设各个点位正保质保量完成各项工作任务。
川投泸州天然气发电项目是川南最大的天然气发电项目,去年7月动工开建,预计首台机组2025年初投入运营。截至11月末,该项目已累计完成投资18.23亿元。
项目介绍
川投泸州天然气发电项目位于江阳区江北镇,规划建设2×700MW燃气—蒸汽联合循环机组,总投资约35亿元。项目建成后,可实现年发电约35亿千瓦时,年产值约14亿元,将明显改善四川省电网结构,提高四川及泸州电网调峰能力,增强四川省电力供应的稳定性和可靠性,实现川南页岩气资源就地转化,促进四川省及川南地区清洁能源发展,助力四川省“碳达峰、碳中和”目标实现。
(来源:江阳融媒)
编辑:李永鑫
