完成投资10.40亿元!川投泸州天然气发电项目正加速推进

资讯川南在线  发布时间:2024-02-28

  新年开新局,奋战“开门红”!

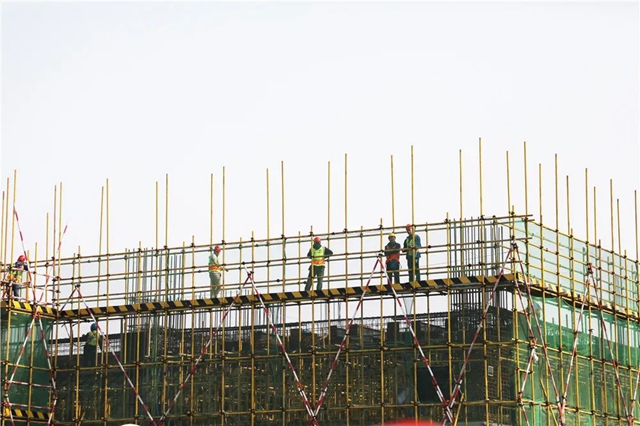

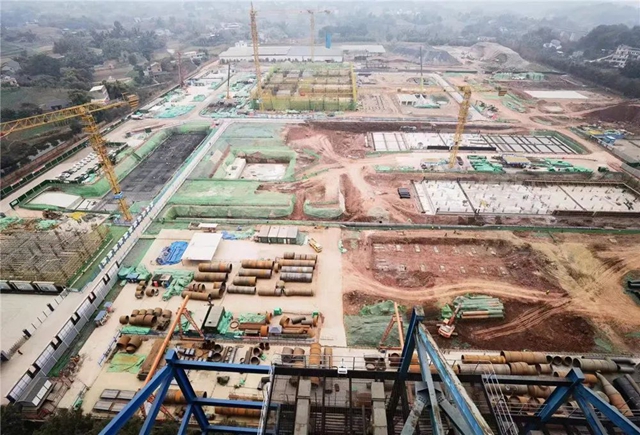

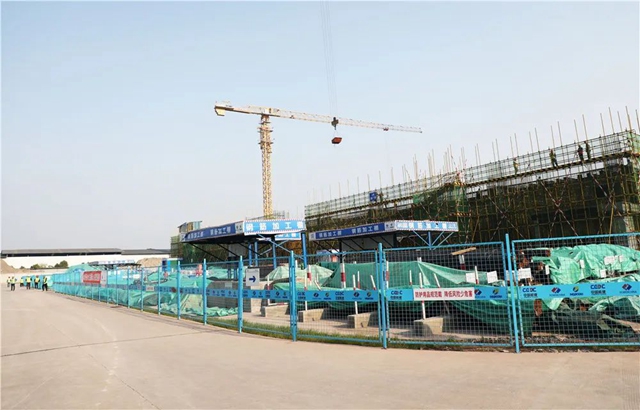

  近日,川投泸州天然气发电项目现场,工程车辆来回运输材料,塔吊机械手臂不停挥动,工人们有条不紊开展各项工作,一片热火朝天的建设景象。


  “为了确保春节停工期间现场安全平稳,节后快速复工,我们严格按照‘停工不停管’工作要求,扎实开展复工复产工作。”川投泸州天然气发电项目现场负责人刘胜金介绍,在春节放假期间,公司采取“集中检查+定时巡逻+夜间巡查”方式,对停工期间项目现场进行检查,同时积极做好复工复产准备,分专业、划板块进行拉网式排查,特别对特种作业设备、临时用电、消防设备、临边洞口防护、脚手架和高支楼等进行重点检查,确保现场扬尘控制等文明施工措施正常投运。节后,公司组织入场作业人员健康体检,检查特种作业人员持证上岗,各班组认真开展节后复工安全教育及安全技术交底,坚决做到“不安全不开工”,项目于2月18日顺利复工。


  据了解,川投泸州天然气发电项目是纳入《四川省“十四五”能源发展规划》和《四川省“十四五”电力发展规划》的重点项目,位于江阳区江北镇,规划建设2×700MW燃气—蒸汽联合循环机组,总投资约35亿元,预计2025年建成投运。


(效果图)

  项目建成后,可实现年发电约35亿千瓦时,年产值约12亿元,年上缴税金约6000万元,将明显改善四川省电网结构,提高四川及泸州电网调峰能力,增强四川省电力供应的稳定性和可靠性,实现川南页岩气资源就地转化,促进四川省及川南地区清洁能源发展,助力四川省“碳达峰、碳中和”目标实现。


  “目前,项目累计完成投资10.40亿元,已完成主厂房、余热锅炉、生产行政综合楼、备班楼基础施工及1号余热锅炉3米层钢结构吊装。”刘胜金说,2024年是川投泸州天然气发电项目建设的关键之年,公司全体员工都铆足了干劲加油干,坚守安全底线,严守环保红线,以打造“优质工程、平安工程、绿色工程、廉洁工程”为目标,努力推动项目高质量建设、按期建成投产。

  开年就是开工,开工就要实干,江阳奋力跑好开局“第一棒”!

(来源:江阳发布 图文:张红)
